招考信息备考资料考试题库|面授课程网校课程微商城| 砖题库职位库文库直播|华图师资

  • 在线客服咨询
    广州 在线咨询
    深圳 在线咨询
    佛山 在线咨询
    珠海 在线咨询
    中山 在线咨询
    清远 在线咨询
    韶关 在线咨询
    东莞 在线咨询
    惠州 在线咨询
    汕头 在线咨询
    汕尾 在线咨询
    潮州 在线咨询
    揭阳 在线咨询
    梅州 在线咨询
    河源 在线咨询
    湛江 在线咨询
    肇庆 在线咨询
    江门 在线咨询
    阳江 在线咨询
    茂名 在线咨询
    云浮 在线咨询
    广东华图 在线咨询
  • 当前位置:茂名人事考试网 > 华图题库 >

    阅读模式

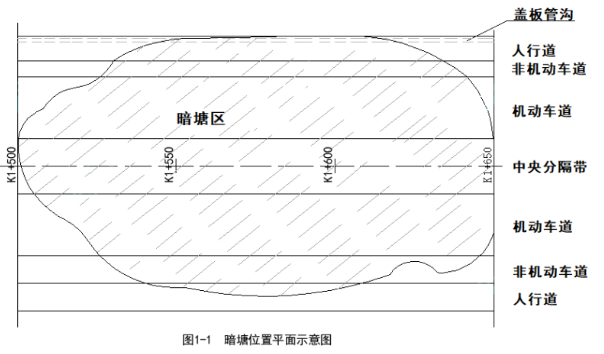

    某公司承建南方一主干路工程,道路全长2.2km,地勘报告揭示K1+500-K1+650处有一暗塘,其他路段为杂填土,暗塘位置见示意图1-1。

    2022-01-09 14:08 茂名人事考试网 来源:广东华图教育

    题目

      简答题某公司承建南方一主干路工程,道路全长2.2km,地勘报告揭示K1+500-K1+650处有一暗塘,其他路段为杂填土,暗塘位置见示意图1-1。
    某公司承建南方一主干路工程,道路全长2.2km,地勘报告揭示K1+500-K1+650处有一暗塘,其他路段为杂填土,暗塘位置见示意图1-1。

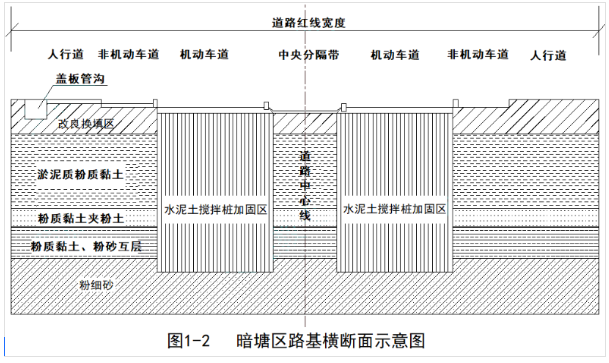

    设计单位在暗塘范围采用双轴水泥土搅拌桩加固的方式对机动车道路基进行复合路基处理,其它部分采用改良换填的方式进行处理,路基橫断面见示意图1-2。
    某公司承建南方一主干路工程,道路全长2.2km,地勘报告揭示K1+500-K1+650处有一暗塘,其他路段为杂填土,暗塘位置见示意图1-1。

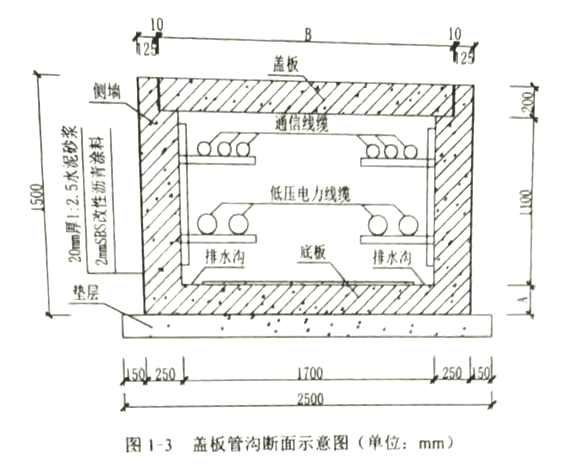

    为保证杆线落地安全处置,设计单位在暗塘左侧人行道下方布设现浇钢筋混凝土盖板管沟,将既有低压电力、通信线缆敷设沟内,盖板管沟断面见示意图1-3。
    某公司承建南方一主干路工程,道路全长2.2km,地勘报告揭示K1+500-K1+650处有一暗塘,其他路段为杂填土,暗塘位置见示意图1-1。
    针对改良换填路段,项目部在全线施工展开之前做了100m的标准试验段,以便选择压实机具、压实方式等。


    简答题

    1.按设计要求,项目部应采用喷浆型搅拌桩机还是喷粉型搅拌桩基?

    2.写出水泥土撒拌桩的优点。

    3.写出图1-3中涂料层及水泥砂浆层的作用,补齐底板厚度A和盖板宽度B的尺寸。

    4.补充标准试验段需要确定的技术参数。



    优质答案

      参考答案:暂无



    解析

      [华图教育答案解析]:1.喷浆型搅拌机。(3分)


    2.(1)最大限度地利用了原土(1分)。

    (2) 搅拌时无振动、无噪声和无污染(1分)可在密集建筑群(1分)中进行施工,对周围原有建筑物及地下沟管影响很小(1分)

    (3) 根据上部结构的需要,可灵活地采用柱状(1分)、壁状(1分)、格栅状(1分)和块状(1分)等加固形式。

    (4)与钢筋混凝土桩基相比,可节约钢材: (1分)并降低造价(1分)

    3.涂料层作用:防水(1分) ;水泥砂浆层作用:防水层保护层(1分) A: 200 (1分) ; B: 1930 (1分)

    4.压实遍数(1分) ,

    预沉量值(1分),

    每层虚铺厚度。(1分)

      以上是关于某公司承建南方一主干路工程,道路全长2.2km,地勘报告揭示K1+500-K1+650处有一暗塘,其他路段为杂填土,暗塘位置见示意图1-1。的参考答案及解析。详细信息你可以登陆茂名公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>


      特别说明:华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注广东华图教育微信gdhtgwy,政策问题实时答,考试信息不漏看。

      华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。

    (编辑:茂名华图)

    首页 招考信息 网站地图 返回顶部
    京ICP备11028696号-11 京ICP证130150号 京公网安备11010802021470号
