一、背景 A安装公司承包某大楼的空调设备的智能监控系统安装工程。主要监控设备有现场控 制器DDC、电动调节阀、电动
2022-01-11 09:59 茂名人事考试网 来源:广东华图教育

简答题一、背景
A安装公司承包某大楼的空调设备的智能监控系统安装工程。主要监控设备有现场控 制器DDC、电动调节阀、电动风阀驱动器(驱动风阀)和温度传感器(水管型、风管型)等。大楼的空调工程是B安装公司承包施工。合同约定:全部监控设备由A公司采购,但其中电动调节阀和电动风阀驱动器由B安装公司安装,空调系统的调试由两家公司共同负责。

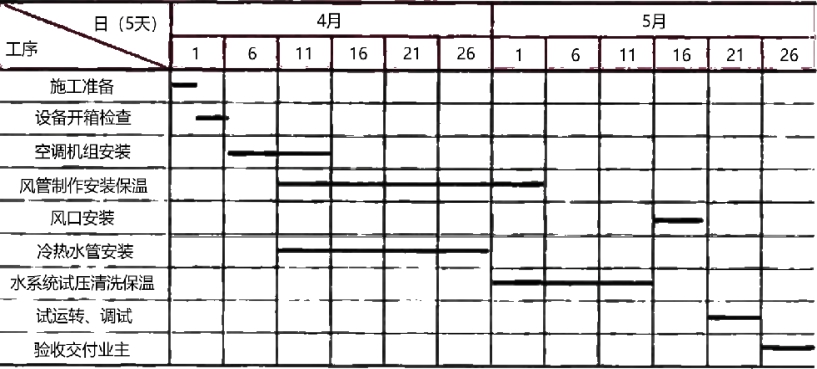

A安装公司项目部进场后,依据B安装公司提供的空调工程施工组织设计、空调工程 施工方案、变风量空调机组监控设计方案和空调工程施工进度计划(见图表)等资料,编制空调监控设备的施工方案、监控设备施工进度计划和 监控设备材料采购计划。因施工场地狭小,为减少仓储保管,A安装公司项目部在制定的 监控设备材料采购计划时,考虑集中采购与分批到货的采购计划,要求设备的采购计划涵 盖空调工程施工的全过程,使设备材料采购计划与施工进度合理搭接,处理好它们之间的 接口管理关系。

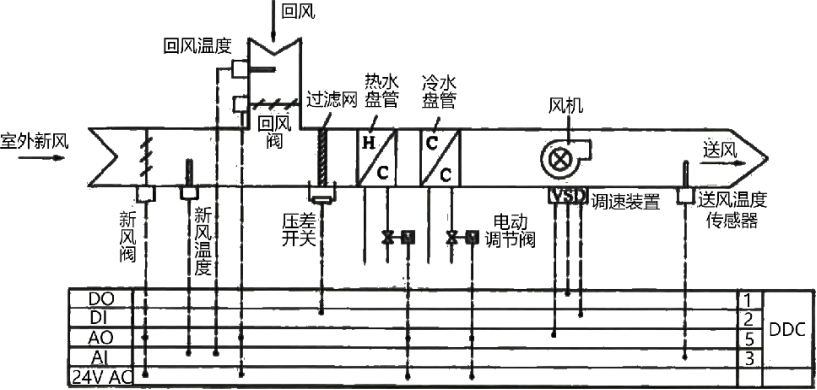

A安装公司在监控工程实施过程中,积极与B安装公司协调,及时调整偏差,使监控工程的施工符合空调工程的施工进度计划,A安装公司和B安装公司共同实施对通风空调系统的联动试运行调试,使空调监控工程按合同要求完工。变风量空调机组监控示意图如图所示。
二、问题
1、A安装公司项目部制定的空调监控设备进度计划在实施过程中会受到哪些因素的制约?
2、电动调节阀最迟到货时间是哪天?
3、写出温度传感器(风管型)的安装起止时间?
4、通风空调设备系统调试检测内容有哪些?

参考答案:暂无

[华图教育答案解析]:1、A公司制定的空调监控设备施工进度计划在实施过程中会受到的因素有:空调工程施工进度计划的变化,空调工程施工现场的实体现状,空调设备、监控设备的安装工艺 规律,设备材料进场时机,施工机具和作业人员配备等。
2、在空调工程施工进度计划中,冷热水管道在4月11日开始安装,故电动调节阀到货的最迟时间是4月11日。
3、因风管型传感器安装应在风管保温层完成后进行,在空调工程施工进度计划中, 风管制作安装保温工作是在5月5日结束,5月16日开始风口安装,故温度传感器安装的 起止时间是5月6日5月15日
4、1)对风阀的自动调节来控制空调系统的新风量以及送风风量的大小。
2)对水阀的自动调节来控制送风温度(回风温度)达到设定值。
3)对加湿阀的自动调节来控制送风相对湿度(回风相对湿度)达到设定值。
4)对过滤网的压差开关报警信号来判断是否需要清洗或更换过滤网。
5)监控风机故障报警及相应的安全联锁控制、电气联锁以及防冻联锁控制等。
以上是关于一、背景 A安装公司承包某大楼的空调设备的智能监控系统安装工程。主要监控设备有现场控 制器DDC、电动调节阀、电动的参考答案及解析。详细信息你可以登陆茂名公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>
特别说明:华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注广东华图教育微信gdhtgwy,政策问题实时答,考试信息不漏看。
华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。
(编辑:茂名华图)
