简答题某施工 单位承接了高速公路施工,K8+126处有一座主跨为9×30m预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低,地质条件为硬土。基础采用人工挖孔桩施工工艺,上部结构采用预制吊装,梁体采用后张法施工。在人工挖孔桩施工中发生如下事件:
事件1:依据导线总水准点测量控制网资料和施工设计图上的桩位平面布置图,测定桩位方格控制网和高程基准点,确定好桩位中心,以桩位中心为圆心,以桩身半径画出上部圆周,并撒石灰线作为桩孔开挖尺寸线,桩位线定好后,作好护桩,监理复查认定不合格。

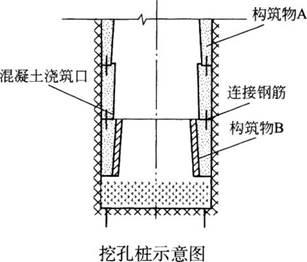

事件2:开挖桩孔应从上到下逐层开挖,先预留中桩及相邻土不动,挖中间部分的土方,然后向周边扩挖,有效控制桩孔的截面尺寸,当挖到第一节完毕时,模板预留0.3m以上高出原地面,每节的开挖高度应根据土质和设计而定,一般以0.9~1.2m为宜。第一节开挖完毕后,支护壁模板,护壁模板支好后应立即浇筑护壁混凝土,护壁材料采用C20混凝土,护壁厚度为10om,人工浇筑,人工捣实,混凝土强度到达1.2MPa即可拆模,护壁混凝土应根据气候条件,一般情况下浇灌完毕须经24h后可拆模。挖孔桩示意图如下图所示。
事件3:预应力张拉。将钢绞线穿入波纹管道内(钢绞线下料长度考虑张拉工作长度)进行张拉作业。张拉使用的张拉机及油泵、锚、夹具必须符合设计要求并配套使用,配套定期校验,以准确标定张拉力与压力表读数间的关系曲线。按设计要求在两端同时对称张拉,张拉时千斤顶的作用线必须与预应力轴线重合,两端各项张拉操作必须一致。预应力张拉采用“双控”。
事件4:施工单位在第2片梁的张拉过程中,出现钢绞线的断丝现象,据检测,断丝数量超过设计规定的允许数量。
问题:
1.改正事件1中的错误之处。
2.事件2中模板预留0.3m以上高出原地面的原因是什么?构筑物A与构筑物8是什么?
3.写出事件3中双控的具体做法。
4.事件4中施工单位应该如何处理?

参考答案:暂无

[华图教育答案解析]:1.以桩身半径加护壁厚度为半径作为桩孔开挖尺寸线。
2.模板预留0.3m以上高出原地面的原因是避免井口进水。构筑物A是护壁,构筑物B是模板。
3.预应力张拉采用应力控制,同时以伸长值作为校核。
4.施工单位应分析断丝的原因、更换钢筋或采取其他补救措施(如提高其他束的张拉力进行补偿、利用备用孔增加预应力束)。
以上是关于某施工 单位承接了高速公路施工,K8+126处有一座主跨为9×30m预应力混凝土简支空心板梁桥,该桥为旱桥,中间桥墩位于低洼地带,地下水较低的参考答案及解析。详细信息你可以登陆茂名公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>
